Przy planowaniu domu przy istniejącej sieci gazowej najłatwiej popełnić błąd na samym początku: przyjąć odległość „na oko” albo liczyć ją od granicy działki. To zwykle kończy się poprawkami projektu, a czasem koniecznością przesunięcia bryły budynku. W praktyce najważniejsze jest nie tylko to, jaka jest odległość budynku od gazociągu średniego ciśnienia, ale też od czego tę odległość liczyć i jakie dokumenty potwierdzają przebieg sieci.
Najważniejsze liczby i zasady na start
- Typowy gazociąg do 0,5 MPa ma strefę 1 m szerokości, czyli po 0,5 m od osi po każdej stronie.
- Przy starszych odcinkach wybudowanych przed 12 grudnia 2001 r. dla budynków przyjmuje się zwykle 3 m strefy, czyli 1,5 m od osi.
- Nie licz od granicy działki, tylko od osi gazociągu i od rzeczywistego obrysu budynku.

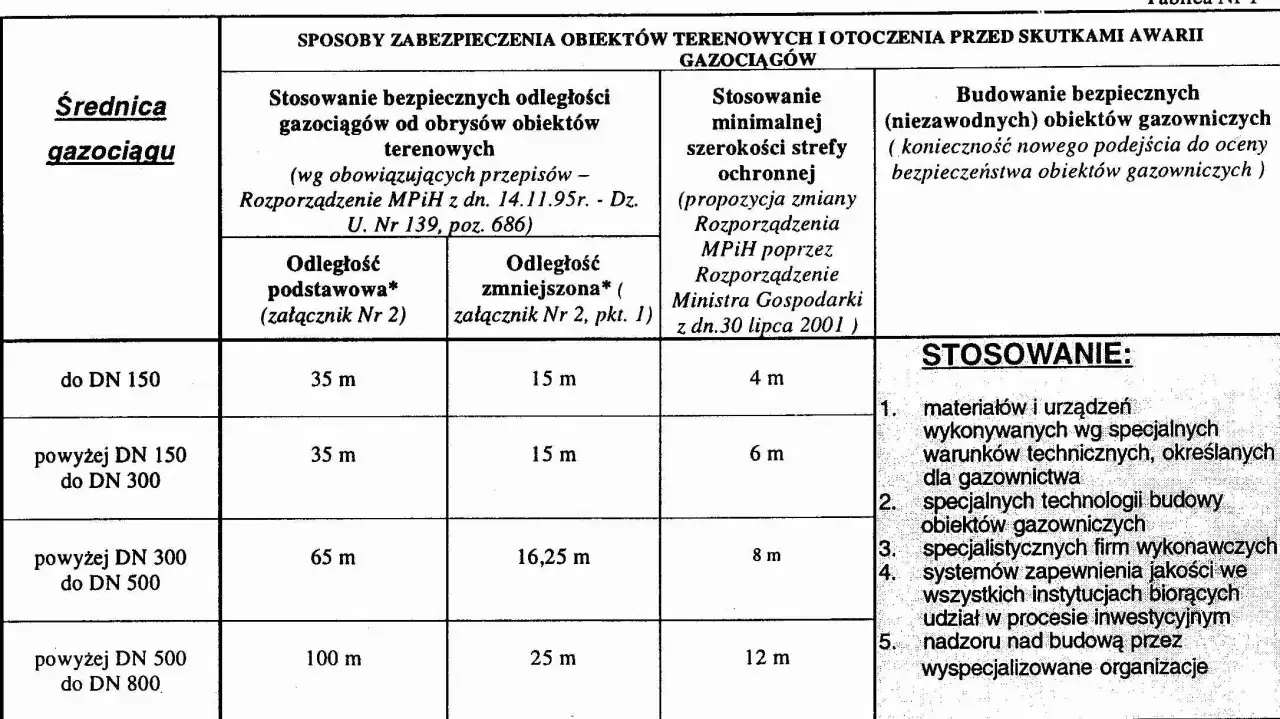

- Jeżeli sieć ma parametry powyżej 0,5 MPa, wchodzisz w inną kategorię i trzeba sprawdzić tabelę dla konkretnego odcinka.
- Bez mapy do celów projektowych i informacji od operatora projekt łatwo utknie na uzgodnieniach.
Najpierw ustal, z jaką siecią masz do czynienia
Zanim w ogóle zacznę liczyć metry, sprawdzam trzy rzeczy: MOP, czyli maksymalne ciśnienie robocze, średnicę nominalną DN i datę budowy odcinka. To właśnie te parametry decydują o tym, czy mamy do czynienia z typową siecią średniego ciśnienia, starszym odcinkiem o innych zasadach, czy już z siecią podwyższonego średniego ciśnienia. Sama nazwa „gazociąg” nie daje jeszcze odpowiedzi, bo w praktyce obok siebie mogą leżeć odcinki o zupełnie różnych wymaganiach formalnych.
W polskich realiach najczęściej chodzi o sieć do 0,5 MPa. Powyżej tej granicy wchodzi już inna kategoria techniczna i odległości nie są tak proste do wpisania jednym zdaniem. Ja zawsze zaczynam od dokumentacji operatora i mapy uzbrojenia, bo dopiero wtedy wiadomo, czy można mówić o standardowym odstępie, czy trzeba liczyć się z osobną tabelą i dodatkowym uzgodnieniem.
Warto też pamiętać, że znaczenie ma nie tylko sam przewód, ale również to, gdzie przebiega względem budynku i jaką ma historię. Stary gazociąg sprzed 12 grudnia 2001 r. może podlegać innym zasadom niż odcinek młodszy, nawet jeśli na pierwszy rzut oka oba wyglądają identycznie. Z tego powodu nie da się uczciwie odpowiedzieć na pytanie o odległość bez wejścia w szczegóły techniczne, a to prowadzi nas do sposobu pomiaru.
Jak mierzyć odległość, żeby nie przeliczyć się o pół metra

GAZ-SYSTEM opisuje strefę kontrolowaną jako obszar wyznaczony po obu stronach osi gazociągu. To ważne, bo właśnie od osi rury liczy się realny dystans, a nie od granicy działki, ogrodzenia albo najbliższego słupka geodezyjnego. W praktyce chodzi o najbliższy stały obrys budynku, więc trzeba brać pod uwagę nie tylko samą ścianę, ale też wszystko, co wchodzi w bryłę i wymaga trwałego posadowienia.
Ja przy takich analizach patrzę na dom szerzej niż tylko na rzut fundamentów. Problem potrafią zrobić wysunięte schody, ganek, garaż dobudowany do bryły, taras oparty na fundamencie, a czasem nawet niewielki wykusz. Jeśli którykolwiek z tych elementów wchodzi w strefę kontrolowaną, projekt trzeba skorygować jeszcze przed złożeniem dokumentów.
| Co sprawdzam | Dlaczego to ma znaczenie |
|---|---|
| Oś gazociągu | Od niej liczy się strefa, a nie od granicy działki. |
| Najbliższy stały obrys budynku | To on decyduje o kolizji w projekcie. |
| Schody, taras, ganek, garaż | Potrafią wejść w strefę mimo odsuniętej ściany. |
| Rzeczywisty przebieg sieci na mapie | Mapa zasadnicza bywa zbyt ogólna, by opierać się tylko na niej. |
Jeżeli z tej części zostaje tylko jedna myśl, to właśnie ta: nie projektuje się domu „obok działki”, tylko obok konkretnej osi gazociągu. Kiedy ten punkt jest już jasny, można przejść do liczb, które w praktyce najczęściej decydują o powodzeniu projektu.
Jakie odległości przyjmuje się najczęściej
Jak podaje Polska Spółka Gazownictwa, dla gazociągów i przyłączy niskiego oraz średniego ciśnienia wybudowanych po 12 grudnia 2001 r. szerokość strefy kontrolowanej wynosi 1 m, czyli po 0,5 m na każdą stronę osi. Dla starszych odcinków, wybudowanych przed tą datą, w odniesieniu do budynków strefa ma 3 m, czyli 1,5 m od osi. To jest najpraktyczniejszy punkt wyjścia przy większości domów jednorodzinnych.
| Sytuacja | Co zwykle obowiązuje | Co to znaczy w praktyce |
|---|---|---|
| Sieć niskiego lub średniego ciśnienia wybudowana po 12.12.2001 r. | Strefa kontrolowana 1 m szerokości | Dom powinien być odsunięty co najmniej o 0,5 m od osi gazociągu. |
| Starszy odcinek niskiego lub średniego ciśnienia wybudowany przed 12.12.2001 r. | Strefa 3 m w odniesieniu do budynków | Trzeba zachować 1,5 m od osi. |
| Odcinek o ciśnieniu powyżej 0,5 MPa | Osobna tabela zależna od średnicy i okresu budowy | Nie zakłada się jednej wartości z pamięci, tylko sprawdza konkretną dokumentację sieci. |
W praktyce najwięcej pomyłek bierze się z mylenia „średniego ciśnienia” z „podwyższonym średnim ciśnieniem”. To nie jest ten sam przypadek. Jeśli operator potwierdza ciśnienie wyższe niż 0,5 MPa, wymagania rosną, a dla starszych odcinków szerokość strefy kontrolowanej potrafi sięgać od 1 do 12 m w zależności od średnicy i ciśnienia. Przy takiej rozbieżności zgadywanie jest po prostu złą metodą.
Dlatego ja traktuję liczbę 0,5 m jako punkt startowy, a nie uniwersalną regułę dla każdej gazowej kolizji. Jeśli sieć jest starsza albo ma wyższe parametry, projekt trzeba czytać znacznie ostrożniej. To z kolei prowadzi do formalności, bez których budowa często nie ruszy dalej.
Jakie formalności trzeba dopiąć przed złożeniem projektu
Przy działce z gazociągiem najważniejsza nie jest sama odległość, tylko to, czy da się ją udokumentować i uzgodnić. W praktyce potrzebne są co najmniej: mapa do celów projektowych, aktualny przebieg sieci z uzbrojeniem terenu, informacja od operatora oraz projektant, który potrafi zinterpretować kolizję bez skrótów myślowych. Bez tego nawet dobry pomysł na dom potrafi utknąć na etapie uzgodnień.
- Sprawdzam MPZP albo warunki zabudowy, bo czasem lokalne zapisy dokładają własne ograniczenia.
- Zamawiam mapę do celów projektowych, a nie opieram się tylko na mapie ewidencyjnej.
- Weryfikuję przebieg gazociągu z operatorem albo z dokumentacją branżową.
- Proszę projektanta o naniesienie strefy kontrolowanej na rzut budynku.
- Jeśli pojawia się kolizja, koryguję bryłę domu albo uruchamiam procedurę uzgodnień z operatorem.
To wygląda formalnie, ale właśnie na tym etapie oszczędza się najwięcej czasu. Na budowie najdroższe są decyzje podejmowane za późno, a przy sieci gazowej spóźnienie potrafi oznaczać zatrzymanie robót ziemnych. Kiedy te dokumenty są już przygotowane, można bezpiecznie ocenić, gdzie projekt się łamie, a gdzie nadal daje się uratować bez dużych zmian.
Najczęstsze błędy, które psują uzgodnienie
Najczęściej widzę cztery powtarzalne pomyłki. Pierwsza to liczenie od granicy działki zamiast od osi gazociągu. Druga to założenie, że skoro rura leży na skraju parceli, to dom „na pewno się zmieści”. Trzecia to mylenie sieci sprzed 2001 r. z młodszą, a czwarta to pomijanie elementów bryły, które nie są ścianą, ale i tak tworzą kolizję.
- Liczenie od działki, nie od osi rury - to najprostsza droga do błędnego projektu.
- Ignorowanie wieku sieci - starsze odcinki mają inne wymagania, zwłaszcza przy budynkach.
- Patrzenie tylko na ściany - schody, taras i garaż często robią różnicę.
- Brak uzgodnienia z operatorem - bez potwierdzenia przebiegu i parametrów sieci projekt bywa tylko wstępną koncepcją.
- Zakładanie, że „jakoś się przejdzie” - przy gazociągu to zwykle najgorsza strategia.
Ja mam do takich kolizji podejście dość proste: jeśli coś nie jest pewne, to nie wchodzi do projektu jako gotowy fakt. Lepiej przesunąć dom o metr na papierze niż później walczyć z poprawkami, odmową uzgodnienia albo koniecznością przebudowy już rozpoczętej inwestycji. I właśnie dlatego ostatni etap to nie budowa, tylko spokojne rozwiązanie konfliktu, jeśli taki konflikt w ogóle się pojawi.
Gdy dom i gazociąg wchodzą w konflikt
Jeżeli planowana bryła wchodzi w strefę kontrolowaną, mam w praktyce trzy sensowne wyjścia. Najczęściej najprostsze jest przesunięcie domu albo zmiana jego kształtu, na przykład skrócenie garażu, obrócenie bryły lub rezygnacja z wysuniętego fragmentu. Druga opcja to przeprojektowanie układu zagospodarowania działki, tak aby zachować wymagany odstęp bez komplikowania konstrukcji. Trzecia, najtrudniejsza, to uzgodnienie robót przy samej sieci, ale tu wszystko zależy od właściciela lub operatora odcinka i nigdy nie zakładałbym tego z góry.
W takim scenariuszu nie zaczynałbym robót ziemnych „na próbę”. Przy gazociągu to nie jest miejsce na improwizację. Jeśli kolizja wyjdzie dopiero w trakcie budowy, koszty i czas rosną szybciej niż przy korekcie projektu na papierze, a czasem dochodzi jeszcze przestój całej ekipy. Dlatego wcześniejsze rozpoznanie przebiegu sieci zwykle daje realną przewagę, nawet jeśli na początku wydaje się dodatkową formalnością.
Jeśli działka już na etapie koncepcji wygląda na trudną, traktuję to jak sygnał do rozmowy z projektantem i operatorem, a nie jak problem do przeczekania. Zbyt wiele domów przegrywa nie z przepisami, tylko z nadzieją, że „jeszcze kilka centymetrów się znajdzie”. Przy gazie to po prostu zły kierunek.
Co jeszcze dopiąłbym przed wbiciem pierwszej łopaty
Przed startem budowy sprawdzam jeszcze kilka rzeczy, które często umykają w pierwszym podejściu. To drobiazgi, ale właśnie one potrafią zdecydować, czy projekt przechodzi bez poprawek.
- Czy oś gazociągu została potwierdzona na aktualnej mapie do celów projektowych.
- Czy garaż, taras, schody, podjazd albo ogrodzenie nie wchodzą w strefę kontrolowaną.
- Czy projektant opisał kolizję w dokumentacji, zamiast ją ukrywać.
- Czy operator sieci potwierdził parametry odcinka, zwłaszcza MOP i rok budowy.
- Czy na działce zostaje miejsce na bezpieczny dostęp do sieci w razie naprawy lub przeglądu.
Jeśli te punkty są dopięte, temat przestaje być zagadką, a staje się zwykłym warunkiem projektowym. I właśnie tak warto go traktować: nie jako przeszkodę, tylko jako obowiązkowy etap sprawdzenia, zanim dom wejdzie w stan surowy i każdy błąd zacznie kosztować naprawdę dużo.
