Najkrótsza odpowiedź jest taka
- Standardowy termin na wydanie decyzji o warunkach zabudowy to 90 dni, ale liczy się od kompletnego wniosku.
- Szybsza ścieżka 21 dni dotyczy tylko wybranych domów jednorodzinnych do 70 m², spełniających konkretne warunki.
- W praktyce termin często się wydłuża, bo do licznika nie wchodzą uzgodnienia, opinie i zawieszenia postępowania.
- Jeśli dla działki obowiązuje MPZP, decyzja o warunkach zabudowy nie jest potrzebna.
- W 2026 roku trzeba też patrzeć na plan ogólny gminy, bo w części gmin po 1 września 2026 r. sytuacja z WZ może się istotnie zmienić.
Ile naprawdę trwa wydanie decyzji o warunkach zabudowy
Ja patrzę na ten temat bardzo prosto: ustawowy termin to jedno, a realny czas oczekiwania to drugie. Gov.pl podaje trzy podstawowe progi: 21 dni dla wybranych małych domów jednorodzinnych, 65 dni dla biogazowni rolniczych i 90 dni w pozostałych przypadkach. To liczby, które warto znać od razu, bo od nich zaczyna się cała kalkulacja przed budową.
| Rodzaj sprawy | Termin ustawowy | Co to oznacza w praktyce |
|---|---|---|
| Wolno stojący, maksymalnie dwukondygnacyjny dom jednorodzinny do 70 m² | 21 dni | Tylko gdy obszar oddziaływania mieści się w całości na działce lub działkach inwestycji i budowa służy zaspokojeniu własnych potrzeb mieszkaniowych inwestora |
| Biogazownia rolnicza | 65 dni | To wyjątek przewidziany dla tej konkretnej kategorii inwestycji |
| Pozostałe przypadki | 90 dni | To najczęstszy wariant dla typowej inwestycji mieszkaniowej lub usługowej |
Gdy już znasz podstawowe widełki, warto sprawdzić, kiedy faktycznie możesz skorzystać z krótszego terminu, a kiedy zostaje klasyczne 90 dni.
Kiedy można liczyć na krótszy termin
Krótka ścieżka 21 dni wygląda atrakcyjnie, ale nie obejmuje większości typowych inwestycji. To rozwiązanie dla bardzo konkretnego przypadku: małego domu jednorodzinnego, który spełnia wszystkie warunki naraz. Jeśli choć jeden element się nie zgadza, sprawa zwykle wraca do standardowego trybu 90 dni.| Wariant | Warunki | Co warto zapamiętać |
|---|---|---|
| 21 dni | Dom wolno stojący, maksymalnie dwukondygnacyjny, do 70 m² powierzchni zabudowy, z obszarem oddziaływania mieszczącym się w całości na działce lub działkach inwestycji, budowany na własne potrzeby mieszkaniowe | To ścieżka szybka, ale bardzo precyzyjna. Nie każdy dom się do niej kwalifikuje |
| 65 dni | Biogazownia rolnicza spełniająca ustawowe warunki | To osobna, rzadsza kategoria |
| 90 dni | Wszystkie pozostałe inwestycje objęte procedurą WZ | To najczęstszy i najbardziej realistyczny punkt odniesienia |
Przy 21 dniach kluczowe są detale. „Obszar oddziaływania” to teren, na który budynek realnie wpływa pod kątem przepisów, a nie tylko to, co na pierwszy rzut oka widać na mapie. Jeśli projekt wychodzi poza własną działkę, szansa na krótszy termin praktycznie znika. To prowadzi prosto do kolejnego problemu: dlaczego w praktyce urząd często potrzebuje więcej czasu, niż wynika to z tabelki.

Dlaczego w praktyce czeka się dłużej niż w przepisach
W teorii sprawa ma jasny termin, ale w praktyce wiele postępowań rozciąga się właśnie przez elementy, których nie widać na pierwszy rzut oka. Do ustawowego czasu nie wlicza się uzgodnień i opinii, okresów zawieszenia postępowania ani opóźnień wynikających z winy strony. To dlatego dwie podobne działki potrafią mieć zupełnie inny czas oczekiwania.
- braki w załącznikach, które wymuszają wezwanie do uzupełnienia,
- nieprecyzyjny opis inwestycji, przez który urząd musi dopytywać o parametry budynku,
- dodatkowe uzgodnienia z innymi organami,
- konieczność poprawienia mapy, szkicu albo oznaczenia terenu,
- zawieszenie postępowania, jeśli sprawa wymaga najpierw rozstrzygnięcia innego wątku formalnego.
W takich sprawach nie ma sensu patrzeć wyłącznie na kalendarz. Lepsze pytanie brzmi: co dokładnie blokuje decyzję i czy da się ten punkt usunąć jeszcze przed złożeniem wniosku. Właśnie dlatego komplet dokumentów ma większe znaczenie, niż wiele osób zakłada na starcie.

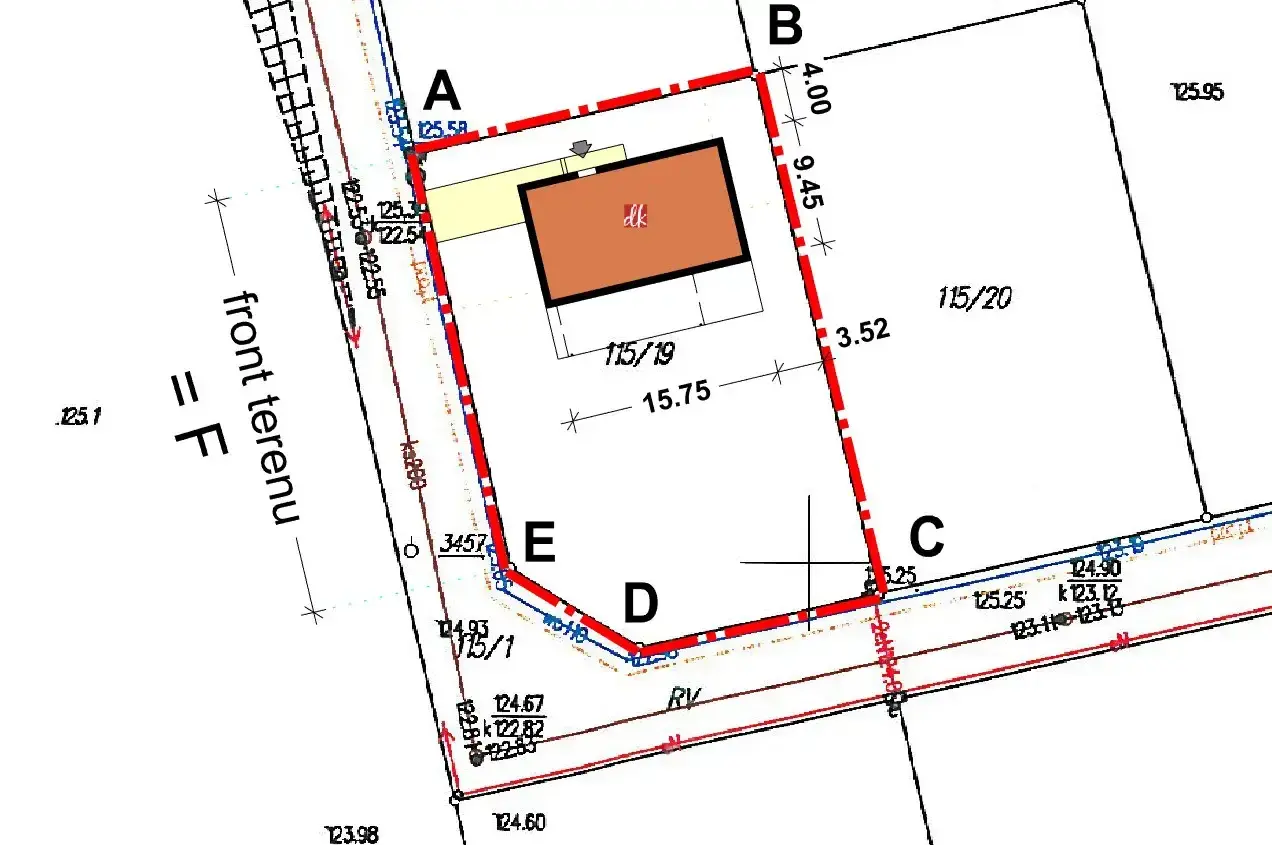

Co warto przygotować przed złożeniem wniosku

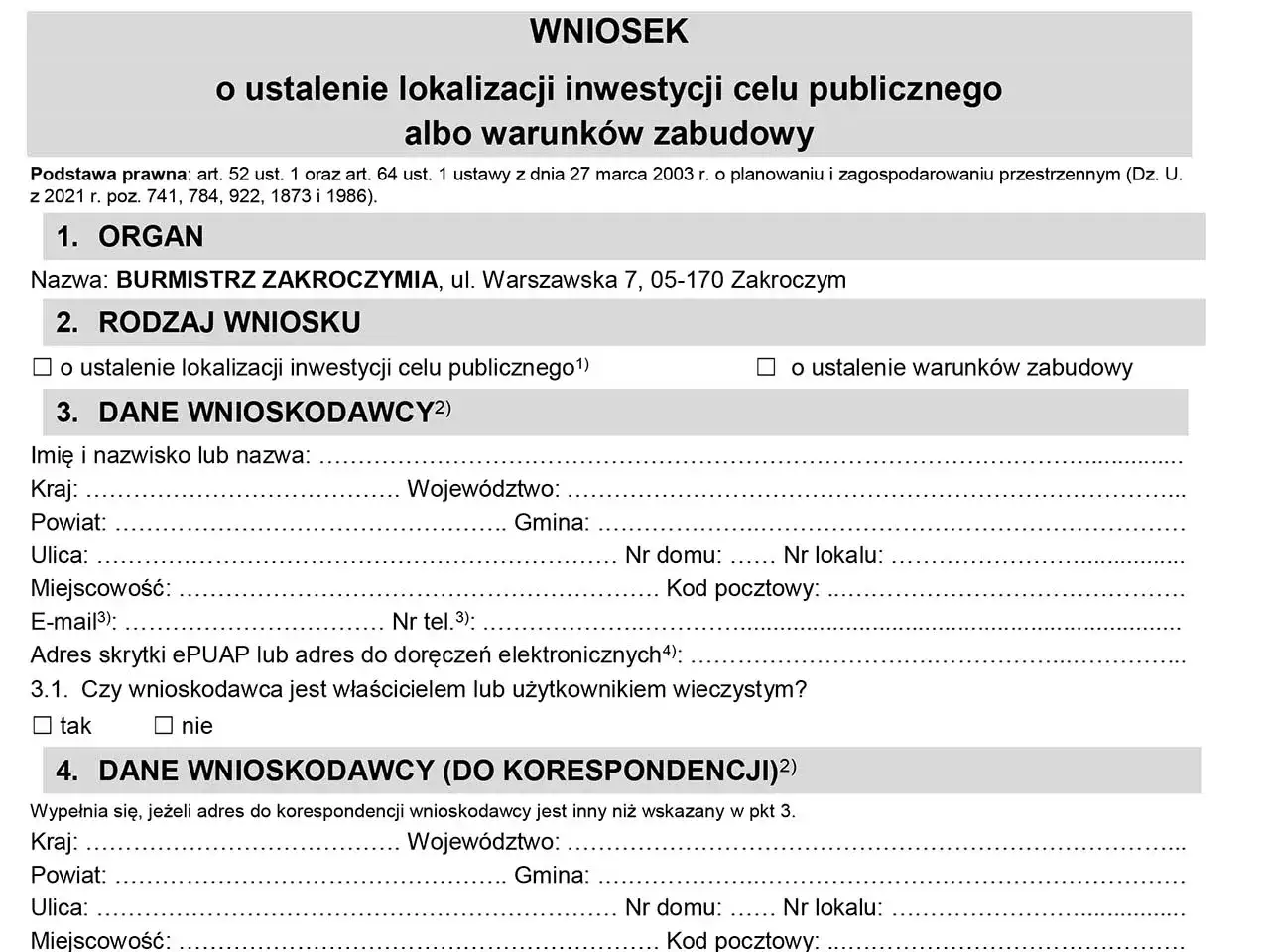

W mojej ocenie największą oszczędność czasu daje nie przyspieszanie urzędu, tylko złożenie wniosku, którego nie trzeba poprawiać. To najprostszy sposób, żeby skrócić oczekiwanie, zwłaszcza gdy inwestycja ma ruszyć od razu po uzyskaniu decyzji.
| Co przygotować | Po co to jest ważne |
|---|---|
| Dokładny opis planowanej inwestycji | Żeby urząd nie musiał zgadywać, co dokładnie chcesz wybudować |
| Mapa albo szkic z zaznaczeniem terenu | Ułatwia ocenę lokalizacji, sąsiedztwa i obszaru oddziaływania |
| Informacja o dostępie do drogi | To jeden z częstszych punktów, które urzędnicy sprawdzają bardzo dokładnie |
| Dane o mediach i podstawowej obsłudze działki | Pomagają ocenić realność i parametry zabudowy |
| Pełnomocnictwo, jeśli działa za Ciebie projektant lub inna osoba | Brak pełnomocnictwa potrafi zatrzymać sprawę na samym początku |
Opłata skarbowa za wniosek wynosi 598 zł, jeśli nie jesteś właścicielem albo użytkownikiem wieczystym terenu. Jeśli jesteś właścicielem lub użytkownikiem wieczystym, wniosek jest bezpłatny. To nie jest główny koszt całej inwestycji, ale warto go uwzględnić już na etapie przygotowań, bo niektórych zaskakuje właśnie na końcu.
Jeśli chcesz ograniczyć ryzyko wezwania do uzupełnień, dopnij dokumenty przed złożeniem. W praktyce to one najczęściej decydują o tym, czy sprawa skończy się w terminie, czy przesunie się o kolejne tygodnie.
Co zmienia 2026 rok i plan ogólny gminy
W 2026 roku nie można patrzeć na warunki zabudowy wyłącznie przez pryzmat klasycznych terminów 21, 65 i 90 dni. Reforma planowania przestrzennego mocno zmienia tło całej procedury, bo plan ogólny gminy staje się dokumentem wiążącym także dla decyzji WZ. Zgodnie z informacjami Ministerstwa Rozwoju i Technologii, w gminie, w której nie wszedł w życie plan ogólny, po 1 września 2026 r. nowe decyzje WZ będą możliwe wyłącznie dla postępowań wszczętych wcześniej.To ma bardzo praktyczny skutek: jeśli planujesz budowę na działce bez miejscowego planu, nie warto odkładać działania „na później”. W drugiej połowie 2026 roku kolejność ruchów może być ważniejsza niż sama cierpliwość wobec urzędu. Z drugiej strony, jeśli masz już prawomocną decyzję, nadal może ona stanowić podstawę do dalszych kroków inwestycyjnych, nawet gdy później zmieni się lokalny porządek planistyczny.
W praktyce oznacza to jedno: przed złożeniem wniosku trzeba sprawdzić nie tylko samą działkę, ale też to, na jakim etapie jest gmina. To już nie jest detal administracyjny, tylko realny czynnik wpływający na to, czy inwestycja ruszy płynnie, czy utknie na poziomie formalnym.
Co robić, gdy termin zaczyna się rozjeżdżać
Jeżeli termin minął, a sprawa stoi w miejscu, nie zaczynam od emocji, tylko od sprawdzenia dwóch rzeczy: czy wniosek był kompletny i czy urząd nie wydał zawiadomienia o nowym terminie. Biznes.gov.pl wskazuje ponaglenie jako właściwe narzędzie w sytuacji bezczynności albo przewlekłości postępowania. To ruch administracyjny, który ma sens wtedy, gdy sprawa faktycznie nie została załatwiona na czas.
- ponaglenie składasz, gdy minął termin albo postępowanie wyraźnie się przeciąga,
- to nie jest odwołanie od decyzji, bo decyzji jeszcze nie ma,
- najlepiej działa wtedy, gdy masz kompletny wniosek i ślad korespondencji z urzędem,
- daje formalną podstawę do dalszych działań, jeśli urząd dalej nie kończy sprawy.
Nie traktuję ponaglenia jako magicznego przyspieszacza. Traktuję je jako narzędzie porządkujące sytuację, szczególnie wtedy, gdy inwestor wie, że zrobił swoją część dobrze, a sprawa utknęła po stronie administracji.
Co sprawdzić zanim złożysz dokumenty, żeby nie czekać dłużej niż trzeba
Najlepszy sposób na krótsze czekanie jest zwykle banalny: sprawdź, czy działka na pewno wymaga decyzji WZ, czy możesz wejść w szybszą ścieżkę 21 dni i czy masz komplet załączników od pierwszego dnia. W 2026 roku dorzuciłbym jeszcze jeden filtr: oceń, czy w twojej gminie nie zmienia się właśnie sytuacja planistyczna, bo to może być ważniejsze niż samo czekanie na pieczątkę z urzędu.
- jeśli obowiązuje miejscowy plan zagospodarowania przestrzennego, WZ nie jest potrzebna,
- jeśli inwestycja spełnia wszystkie warunki dla ścieżki 21-dniowej, warto z niej skorzystać,
- jeśli wniosek składasz blisko ważnych dat planistycznych, nie warto zwlekać,
- jeśli nie masz pewności co do załączników, lepiej dopiąć je przed złożeniem niż czekać na wezwanie do uzupełnienia.
W sprawach budowlanych najwięcej czasu traci się zwykle nie na samym wydaniu decyzji, tylko na poprawkach, niedopowiedzeniach i odkładaniu startu procedury. Dobrze przygotowany wniosek nie gwarantuje cudów, ale bardzo często skraca drogę do kolejnego etapu budowy bardziej niż jakiekolwiek późniejsze przyspieszanie urzędu.
